一、工程概况
本工程为精密元器件装配车间地坪翻新项目,施工面积 2500㎡,主要用于小型电子元件组装、检测及存放。原地坪为普通水泥砂浆混凝土地面,使用多年存在起砂起灰、细微裂缝、局部油污渗透、平整度较差等问题,作业粉尘超标,易降低电子元件良品率,且地面清洁困难,无法满足无尘车间生产规范。

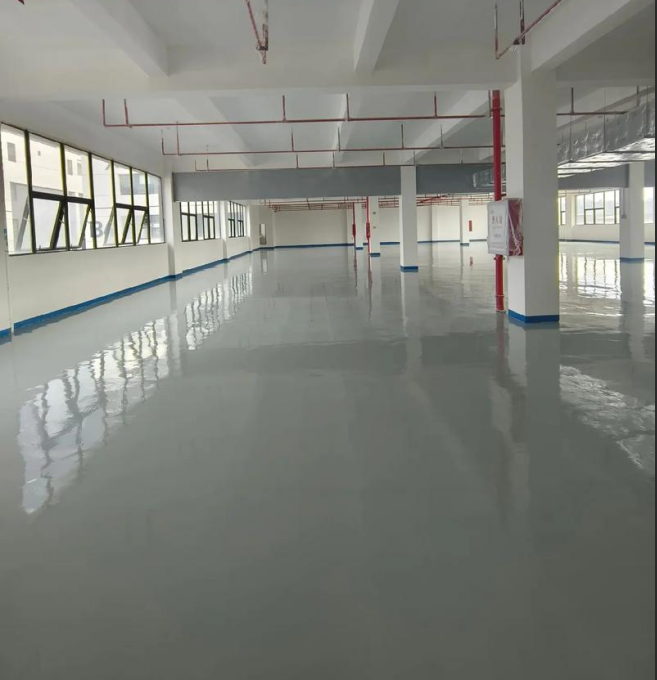

结合车间生产需求、工期及成本预算,本次采用无溶剂环氧树脂薄涂地坪系统,设计厚度 0.8mm,颜色为 RAL7035 浅灰色。完工后地面平整无缝、防尘、耐磨、易清洁,满足人员通行与轻型推车作业条件。项目要求实行分区施工、交替作业,减少对生产的干扰,7 天内完成全部施工、固化及验收并交付使用。施工范围包含车间主作业区、物料通道、检测操作台,不含设备基础及预留检修区域。
二、施工重难点与解决方案
1. 施工重难点
①原有基层病害较多,浮浆、疏松层、油污残留会降低涂层附着力,易引发起皮、脱层;
②车间维持半产能生产,施工粉尘、异味需严格管控,防止污染元器件;
③工期紧张,需在常温区间稳定控制各涂层固化质量,避免流挂、色差、针孔等缺陷;
④精密车间对地面平整度、无尘等级要求高,细微瑕疵将影响生产环境。
2. 针对性解决方案
采用机械整体打磨结合局部病害专项修补,彻底清除松散层与油污;全程使用无尘打磨设备,配套通风换气,每日完工后全面清洁现场;严格管控材料配比、施工温湿度与涂层间隔时间,分区涂装防止交叉污染;完工后精细处理面层,保障地坪平整度与致密性。
三、施工准备
1.材料准备
选用无溶剂环氧封闭底漆、环氧中涂、环氧薄涂面漆、环氧修补砂浆等配套材料,全部符合国家工业地坪标准,具备低气味、高附着力、耐磨防尘特性。所有材料进场核验资质文件,保障涂层稳定,杜绝起皮、脱层、针孔等隐患;
2. 设备准备
配备无尘打磨机、工业吸尘器、电动搅拌器、涂装滚筒、批刀、温湿度检测仪、基层含水率测试仪等设备,进场前完成调试检修,满足无尘精细化施工要求;
3.现场与人员准备
清理现场杂物,划分分区施工区域并封闭,禁止无关人员进入。施工环境控制:温度 10~28℃,基层含水率≤8%,无积水、返潮、结露。组建专业施工班组,开展岗前技术、安全、成品保护交底,明确各工序质量标准与岗位职责。
四、详细施工工艺流程
施工流程:基层精细化处理→缺陷专项修补→环氧封闭底漆→环氧中涂找平→环氧薄涂面漆→养护固化,上道工序验收合格后方可开展下道施工。
1.基层精细化处理
采用无尘打磨机整体研磨地面,清除浮浆、松散颗粒、油污、积灰及老化残留物,使基面坚实粗糙,提升涂层附着力;施工同步开启工业吸尘器,做到基面洁净无粉尘。墙角、设备周边等机械盲区采用人工打磨,保证基层处理无遗漏;
2.基层缺陷专项修补
全面排查地面裂缝、坑洼:细微裂缝采用环氧修补胶灌注封闭;宽度>0.5mm 裂缝、坑洼凹陷区域使用环氧砂浆分层修补,固化后打磨平整,保证基层强度与平整度均匀,消除后期涂层开裂、空鼓风险;
3.无溶剂环氧封闭底漆施工
基面清洁、含水率验收合格后,按配比调配环氧底漆,横竖交叉滚涂,做到涂布均匀、无漏涂、无堆积、无流挂。底漆封闭混凝土孔隙、加固基层,提升层间粘结力,避免脱层、针孔。底漆完全固化验收合格后进入下道工序;
4.无溶剂环氧中涂施工
底漆固化后施工环氧中涂,修补基面细小孔洞与微差,进一步找平地面。中涂固化后整体打磨吸尘,去除凸起颗粒,形成平整洁净的中间基底;
5.无溶剂环氧薄涂面漆施工
基面清理合格后调配无溶剂环氧薄涂面漆,采用滚筒均匀滚涂,分遍施工,保证色泽均匀、无流挂、无气泡、无明显刷痕。施工人员穿戴钉鞋作业,防止划伤未固化面层;
6.封闭养护
面漆完工立即封闭施工区域,设置警示标识,禁止人员踩踏、杂物堆放。常温养护 24 小时可轻步行走,7 天完全固化,各项性能达到设计指标,满足车间投产使用要求。养护阶段避免积水、油污、硬物划伤。
